LE PROJET D'INVESTISSEMENT

Sherwin-Williams va investir 45 Millions d’euros pour développer la résine V70, un vernis alimentaire sans bisphénol A pour l’intérieur des canettes de boisson.

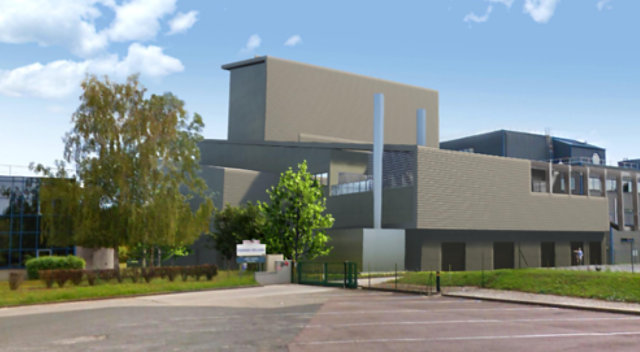

Le site de Tournus

Le développement du vernis V70 est issu de 10 ans de Recherche et Développement et a suivi les procédures de la recherche pharmaceutique avec des tests d’innocuité. La conception et la fabrication de ce nouveau vernis permettent ainsi de satisfaire les exigences réglementaires extrêmement strictes applicables au contact alimentaire.

La technologie V70 est la seule technologie évaluée par l'Anses (Agence Nationale de Sécurité Sanitaire de l'Alimentation, de l'Environnement et du travail) en alternative au bisphénol A pour le marché des vernis alimentaires pour les boîtes de conserves et les canettes de boisson.

L’extension de l’usine PACKAGING est soumise à une autorisation environnementale délivrée par la Préfecture de Saône-et-Loire (nouvel arrêté préfectoral portant autorisation environnementale du site Packaging et arrêté préfectoral de prescriptions complémentaires relatives à l’autorisation d’exploiter du site Industrial, en date du 18 mai 2022). Le permis de construire a été délivré par la Mairie en octobre 2021 et le préfet a accordé une autorisation de démarrage anticipé des travaux en décembre 2021.

La technologie V70 bénéficie de la certification Cradle to Cradle

La technologie V70 bénéficie de la certification Cradle to Cradle qui vient valider une démarche d’éco conception en mesurant les impacts du vernis sur l’environnement. Cette certification indépendante correspond à une exigence internationale pour laquelle nos produits ont obtenu le plus haut niveau de certification, le niveau PLATINE.


Le déroulement des travaux

Les travaux vont durer toute l’année 2022

Jusqu’en Mars : travaux de terrassement pour préparer le terrain pour la construction des futurs bâtiments, arrivée des réseaux d’eau et d’électricité, modification du réseau incendie et construction des fondations de diverses zones

De Mi Mai à Décembre : Construction du bâtiment (Piliers – Murs)

Juin : Mise en place de la base de vie définitive (Sud Est)

Juillet : Montage de la cuve d’eau incendie (Sud Ouest)

Aout à Décembre : Arrivée et pose des cuves

Septembre : Terrassement de l’actuelle bassin eau incendie et suppression de l’actuel parking PL

                       Arrivée des équipes Tuyauterie / Electriciens à environ 70 personnes


Un projet du plan de relance

Le projet d’extension du site PACKAGING de Tournus bénéficie du soutien du Plan de relance du gouvernement.

Ainsi que le soutien de la Région Bourgogne Franche Comté

Cette nouvelle activité a d’ores et déjà permis de créer 10 nouveaux emplois à juin 2021 et devra conduire à l’embauche de 15 à 20 ressources supplémentaires lorsque la nouvelle extension de l’usine PACKAGING sera mise en service


QUESTIONS REPONSES

Nous vous communiquons les réponses aux questions qui nous ont été posées sur ce projet. Si vous avez d’autres questions, contactez-nous.


Demandez à Sherwin-Williams

Avez-vous d'autres questions sur le projet? Communiquer avec nous.
